华盛·香樟湾等项目进度情况(20180108)

发布:2018-01-08 14:11:46   编辑:华信药业投资    阅读数:819

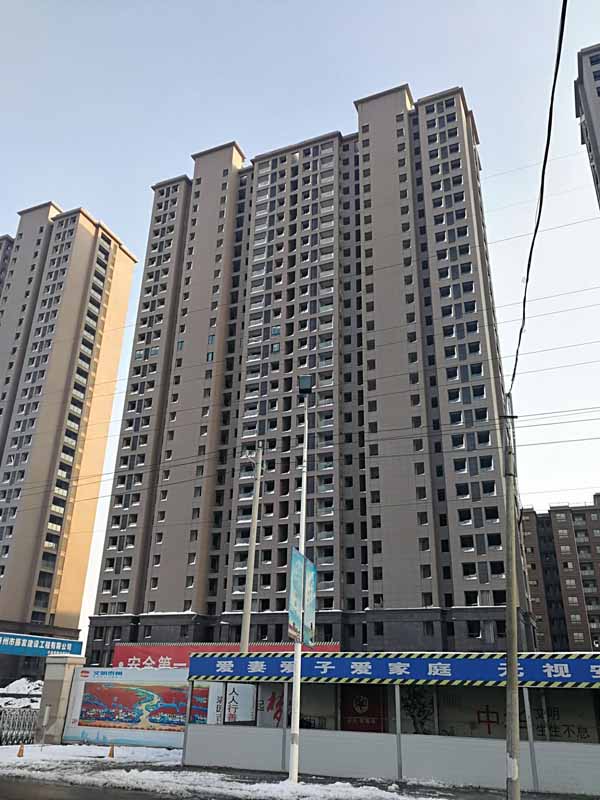

华盛香樟湾高层

华盛香樟湾: B2-13#楼公共部位石材铺装施工完成90%。电梯安装完成,防火门安装施工,4-13#楼太阳能施工安装;地下室顶板防水施工完成。地下室顶板回填土施工完成;B9-13#楼石材幕墙石材安装完成95%,窗框窗扇安装、阳台及设备栏杆玻璃安装完成80%,地下室负一层室内地坪施工完成。防火门安装施工;景观施工2-3#楼部位道路硬化完成,乔木种植完成;水电、通风、消防设备安装完成50%;景观外网管道施工完成50%。化粪池、外网雨水收集池施工完成,4-8#外网管道、道路硬化施工。4-8#楼电力、燃气、水管道完成;2、4#配电房设备安装完成。

工业邻里中心: 室内部分:1256#楼多层移交物业管理部门;1-10#楼公司自行采购的电视、家具进场安装;11#楼食堂完成加固改造工作;高层区裙房干挂石材施工完成;11#楼装饰水电配管完成,走道吊顶龙骨完成90%,厨卫间贴面完成,开始贴面地面砖70%;12#楼装饰水电配管完成,走道吊顶龙骨完成90%,厨卫间贴面完成,开始贴面地面砖70%;13#楼装饰水电配管完成,,走道吊顶完成90%,厨卫间贴面完成,开始贴面地面砖70%;14#、15#楼装饰施工水电配管完成50%; 室外部分:1-10#楼绿化景观道路完成,外墙涂料吊篮施工面层完成50%,高层区室外管网施工完成60%。 空气能完成移交物业工作;空调完成移交物业工作。 电梯:11#楼1#2#完成,3#4#安装钢丝绳。12号楼1#2#3#4#已完成。13号楼1#2#完成,3#4#安装导轨。14#楼1#2#完成,3#4#安装导轨。15号楼1#2#完成,3#4#安装导轨和门; 食堂二层消防排烟已完成,空调室内机已安装完成,空调风管已施工完成90%,空调冷凝水管完成80%,空调铜管已完成80%,喷淋上喷完成,消火栓已完成。食堂一层消防排烟已完成80%,空调室内机已安装完成80%,空调风管已施工完成80%,空调冷凝水管、空调铜管未施工,喷淋上喷完成30%,消火栓完成40%。

六期标准厂房: 一标段:19#、20#、21、22厂房主体封顶及二次结构、内墙施工; 7#、8#厂房主体验收完成;22#厂房内隔墙施工;5、6#厂房内外墙抹灰及窗框安装。 二标段:2、4、12、13、15、16#厂房主体验收完成并合格;1、3、10、11、17、18#厂房通风管道施工,窗框安装及内外墙抹灰;钢结构、幕墙、格栅拿到审图合格证进入施工准备阶段。

泰州市第一外国语学校:已完成富雅桥桥板吊装。
