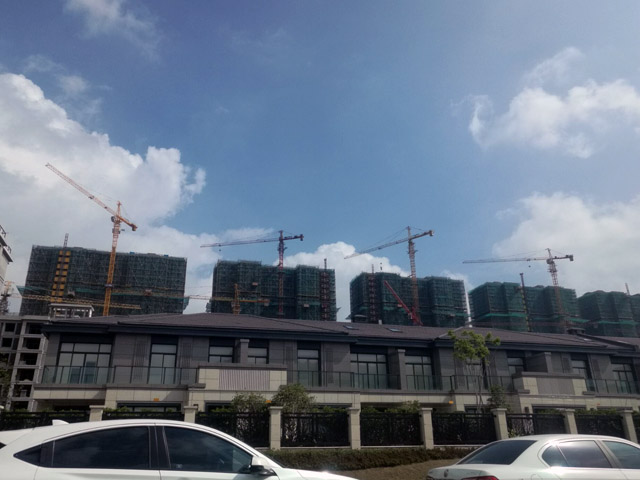

华盛·香樟湾项目 B2-3#楼电梯进场施工,真石漆样板已确认,等材料进场施工。 B4-5#楼内墙粉刷完成95%,幕墙安装完成70%,窗框、阳台及设备栏杆安装完成95%。 B6-8#楼内墙粉刷完成,地坪施工完成60%,龙骨安装完成90%。 B9-13#15-28层主体结构验收完成,安装完成25%,1-15层内墙粉刷完成,15-28层粉刷完成30%。 4#配电房内墙粉刷、窗框安装施工完成。 水电、消防设备安装完成20%。
工业邻里中心项目 1-10#楼室外道路铺装施工,围墙施工。 11-15#楼外墙真石漆施工、幕墙施工。 1#5#楼厨房卫生间墙地面砖、房间地砖完成80%,过道吊顶全部完成,油漆工程完成50%;2#3#楼厨房卫生间墙地面砖、房间地砖完成80%,过道吊顶全部完成,油漆工程完成50%;4#6#楼厨房卫生间墙地面砖、房间地砖完成90%,过道吊顶全部完成,油漆工程完成80%,楼梯踏步石材全部完成;7#9#楼厨房卫生间墙地面砖、房间地砖完成90%,过道吊顶全部完成,油漆工程完成80%;8#10#楼厨房卫生间墙地面砖、房间地砖完成70%,过道吊顶全部完成,油漆工程完成50%。
泰州第一外国语学校项目 桥梁进入施工招标阶段。 景观土方回填到位,室外景观绿化完成80%,道路、室外各种管道、操场完成总量的100%。 内装完成总量的95%。 水、电、煤气、路灯、有线电视已接通,消防初验及各种设备的调试已完成。 光伏发电系统、热水系统完成,门卫完成主体完成装修,外墙彩色灰泥完成。
六期标准厂房项目 一标段:19、22#楼主体施工至二层;20、21#楼主体施工至一层5、6、7#楼主体施工完成;8#楼主体施工至一层;5、6、7#楼二层结构准备施工。 二标段:1、11、17#楼主体施工至三层;2、12、16#楼主体施工至二层;3、10、18#楼主体施工至四层及二次结构准备施工;4、13、15#楼主体施工至一层。
