华盛·香樟湾等项目进度情况(20180403)

发布:2018-04-03 10:31:33   编辑:华信药业投资    阅读数:872

华盛·香樟湾 B2-13#楼公共部位石材铺装施工完成。防火门安装施工完成50%。4-13#楼太阳能施工安装完成60%;B9-13#楼防火门安装完成,石材幕墙找补安装完成50%;场区景观道路硬化、铺装施工完成75%,绿化种植完成50%。围墙主体施工、石材安装完成80%;水电、通风、消防设备、智能化安装完成75%。 香樟湾管道燃气4—13#墙面支架及管道安装完成;香樟湾自来水水表安装完成;香樟湾2、4#配电房送电完成验收工作、表计安装90%;售楼处正式用电接入。

工业邻里中心 1-10#楼公司自行采购的家具窗帘进场安装轨道完成;11-13#楼挂壁式空调进场开始安装完成80%;食堂后厨设备安装完成60%;11、12、13#楼完成家具油漆灯具面变的安装。14、15#楼水电预埋配管完成卫生间卫生间防水施工完成,卫生间墙面砖开始镶贴完成、地面砖完成80%,室内内墙批腻子第一遍施工完成,木工吊顶施工完成60%,家具深化图纸的完成确认。室外部分:路牙开始铺贴完成、东侧围墙和蒸汽挡墙施工完成。高层区绿化树木开始进场栽植施工。 蒸汽管道施工完成95%;食堂内燃气管道施工完成,14、15#楼室外燃气管道施工完成;11-13#楼通水、通电工作完成(已完成主电缆、母线通电,主管道通水);电梯11-13#楼各验收两台,14、15#楼两台具备验收条件。

六期标准厂房 一标段:22#楼轻质墙板安装完成至5层;7、8#内外墙抹灰完成;5#楼屋面防水施工完成,腻子施工结束。19-21#楼内外墙抹灰开始施工。 二标段:2、4、12、13、15、16#厂房窗框安装完成及内外墙抹灰30%;1、3、10、11、17、18#厂房屋面钢构架安装完成、外墙抹灰完成。

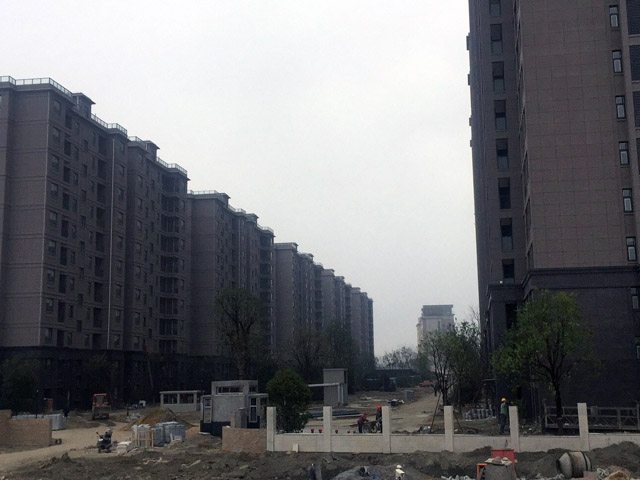

华盛·香樟湾项目施工现场

工业邻里中心篮球场
