华盛·香樟湾等项目进度情况(20180601)

发布:2018-06-01 18:17:16   编辑:华信药业投资    阅读数:718

华盛·香樟湾 (1)高层区室外道路沥青摊铺施工完成。 (2)临时办公区板房全部拆除完成。 (3)11-13#楼的挂壁式空调安装完成。 (4)14-15#楼升降梯施工洞口封堵完成,升降梯拆除完成。 (5)1-10#楼、地下室消防调试完成。 (6)11#12#13#楼完成所有找补整改工作,准备进行验收。 (7)14#15#楼完成灯具面板的安装,室内内墙涂料完成80%,木地板安装完成80%,家具安装完成60%。 (8)14-15#楼挂壁式空调开始进场安装。 室外部分:(1)室外景观铺贴全部完成,绿化栽植全部完成90%,道路沥青面层摊铺完成。 (2)14-15#楼升降梯施工洞口干挂石材,真石漆施工完成60%。 (3)14#-15#楼一层门厅装饰施工中。 (1)香樟湾高层区管道燃气施工完成并调试;(2)香樟湾防雷验收,供电计量箱浪涌装置安装完。

工业邻里中心 (1)高层区室外道路沥青摊铺施工完成。(2)临时办公区板房全部拆除完成。(3)11-13#楼的挂壁式空调安装完成。(4)14-15#楼升降梯施工洞口封堵完成,升降梯拆除完成。(5)1-10#楼、地下室消防调试完成。(6)11#12#13#楼完成所有找补整改工作,准备进行验收。(7)14#15#楼完成灯具面板的安装,室内内墙涂料完成800%,木地板安装完成80%,家具安装完成60%。(8)14-15#楼挂壁式空调开始进场安装。 室外部分:(1)室外景观铺贴全部完成,绿化栽植全部完成90%,道路沥青面层摊铺完成。(2)14-15#楼升降梯施工洞口干挂石材,真石漆施工完成60%。(3)14#-15#楼一层门厅装饰施工中。 (1)所有燃气管道施工完成并开始办理供气手续。(2)14-15#门禁、智能门锁、智能水电、智能餐饮管理、数字监控、背景音乐及公共广播、网络、有线电视系统安装。(3)所有蒸汽管道(包括变更)施工完毕。(4)14-15#楼配电箱、电表箱安装已完成,灯具安装。(5)14-15#楼给水管道安装,排水管道,给水管试压,排水管通球试验、地漏排水试验已完成。(6)14-15#喷淋系统中,喷淋支管安装,喷头安装已完成;报警系统中,电线电缆敷设已完成;防排烟系统中,所有风口安装已完成;探测器、报警器、模块等安装完成。

六期标准厂房 (1)22#楼外墙抹灰完成95%;7#、8#外墙涂料施工完成; 19#-22#楼窗框安装90%,内外墙抹灰完成95%。(2)2、4、12、13、15、16#厂房屋面防水施工完成,外墙涂料施工完成50%;1、3、10、11、17、18#厂房屋面防水施工完成、外墙涂料施工完成70%。

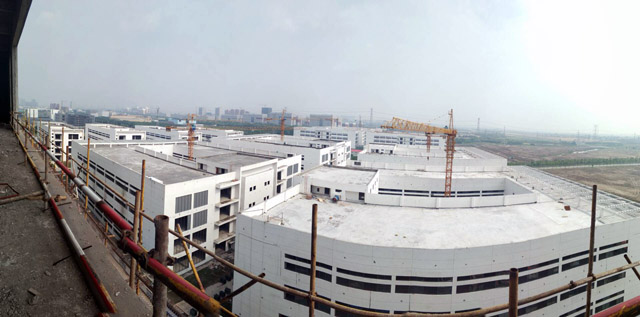

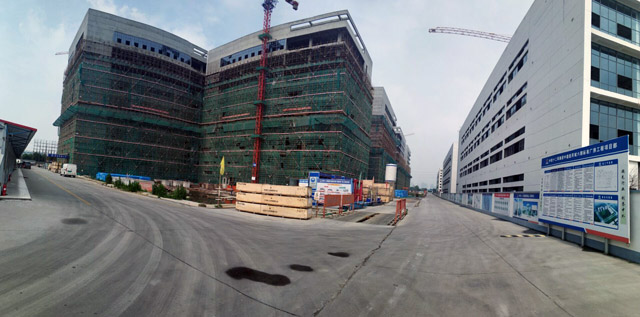

六期标准厂房项目现场
